■鎌倉市岡本建築経過
建築家伊藤誠康氏が基本設計した建売住宅
鎌倉市岡本全2棟の建築経過を毎日写真つきでご紹介するページです。

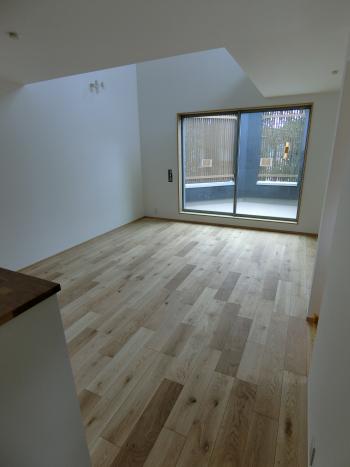

■3/16
完成

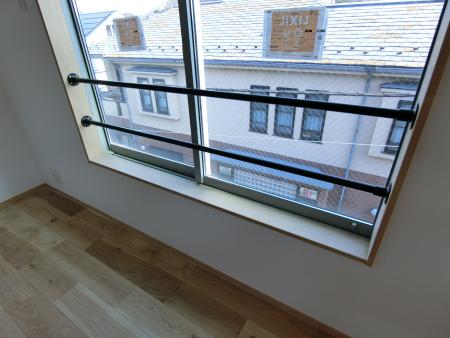

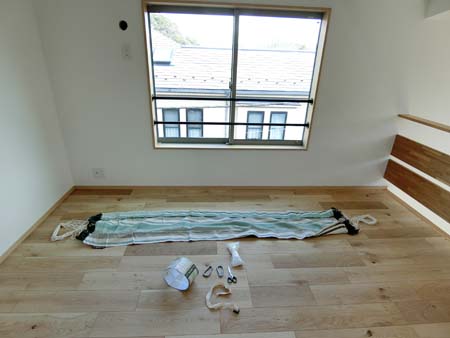

■3/15

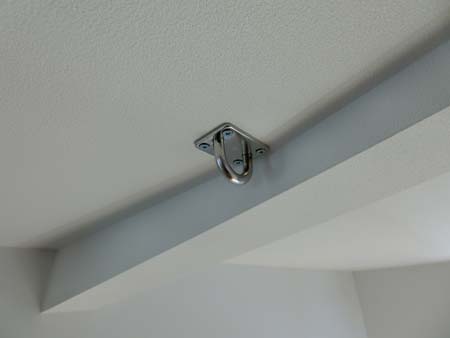

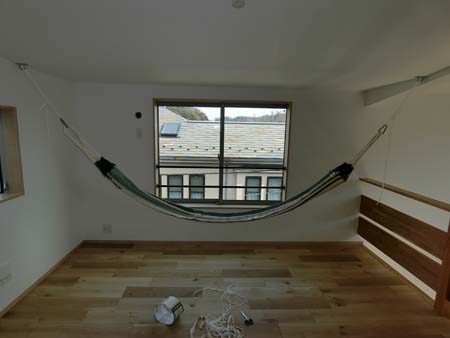

ハンモック
■3/15
リペア
■3/13

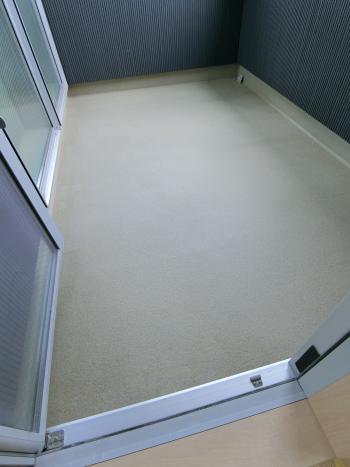

ハウスクリーニング
■3/9
駐車場土間コンクリート枠バラし
■3/7
駐車場土間コンクリート打設
■3/5
駐車場土間コンクリート型枠
■3/5
トップコート防水
■3/3

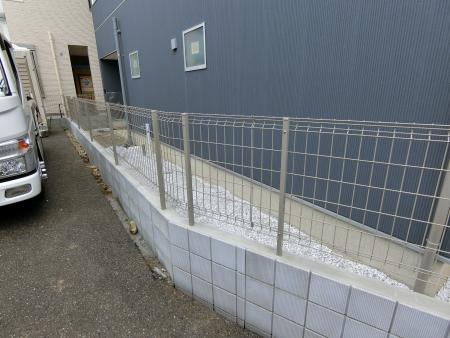

フェンス取付

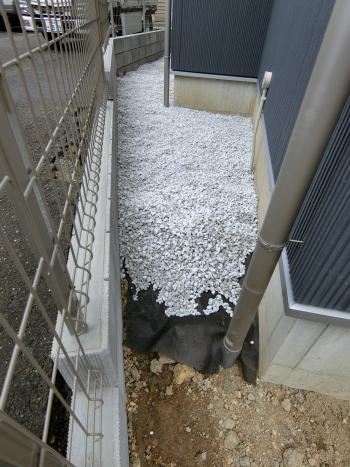

砂利引き
■3/3
鉄骨特注手すり設置&塗装
■3/3
アイプレート設置
■3/2

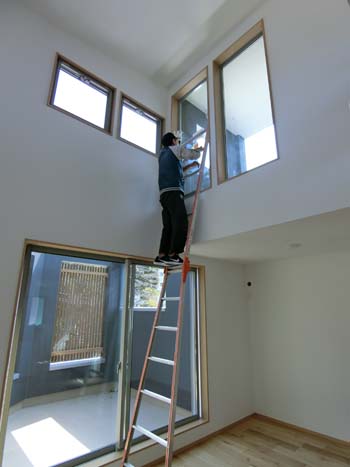

養生取り外し
■3/1

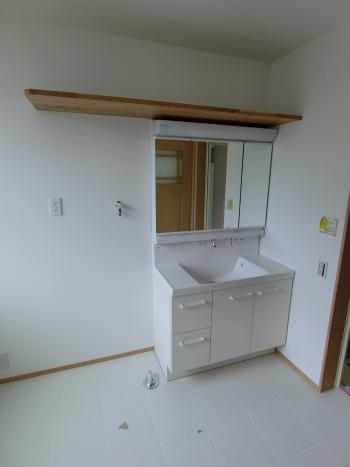

衛生器具付
■2/28

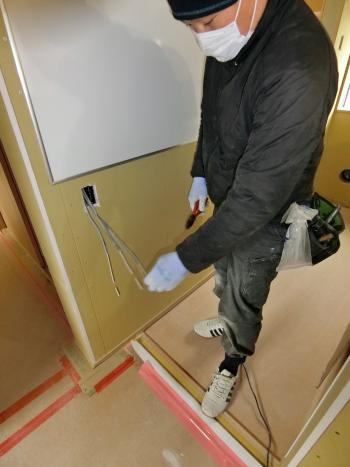

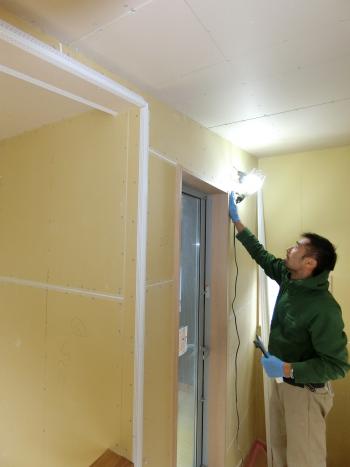

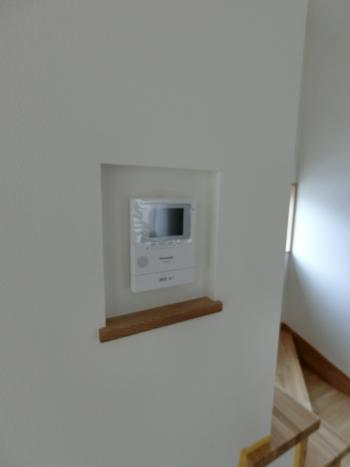

スイッチ・コンセント・電気器具付
■2/27

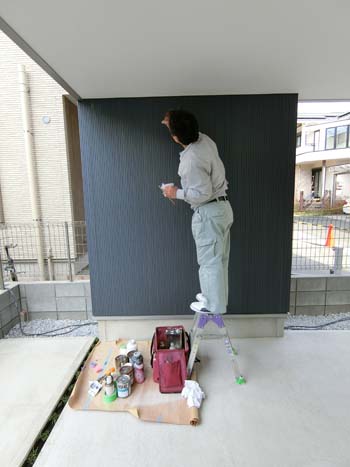

階段塗装
■2/26
外水栓取り付け
■2/20

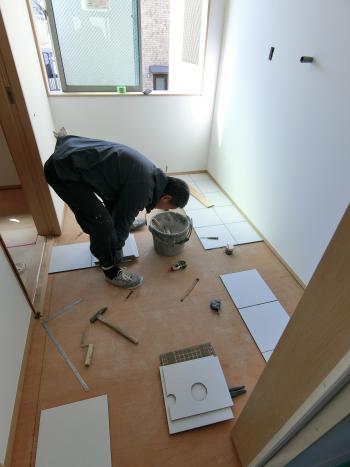

タイル工事
■2/17

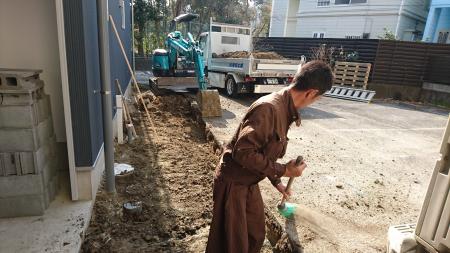

外構工事
■2/9

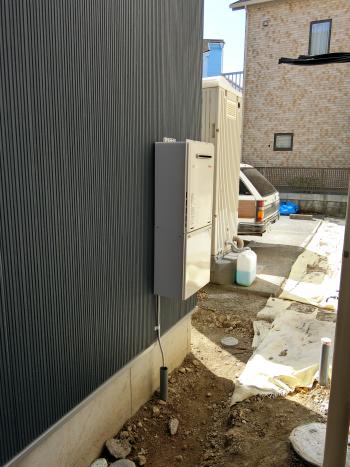

給湯器取り付け
■2/8

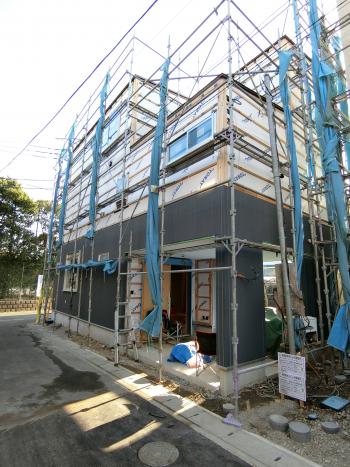

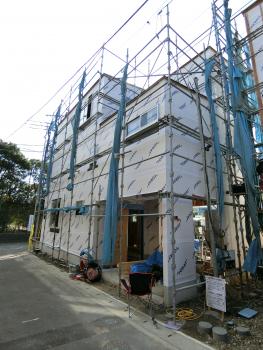

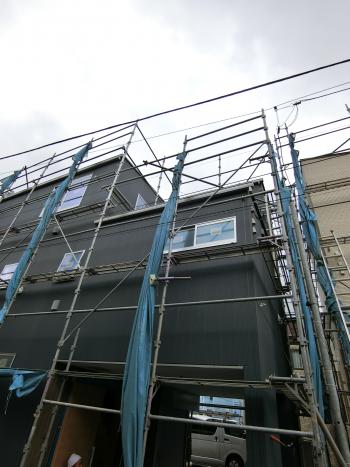

足場解体
■2/5

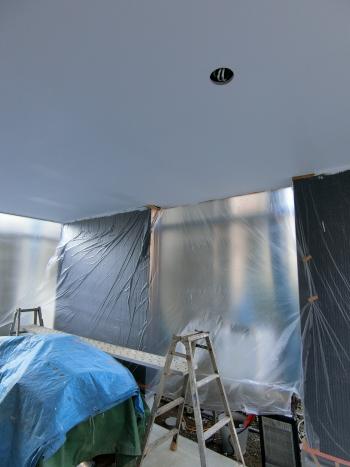

壁紙工事
■2/3
電気器具位置出し工事
■2/2
建具塗装工事
■2/1

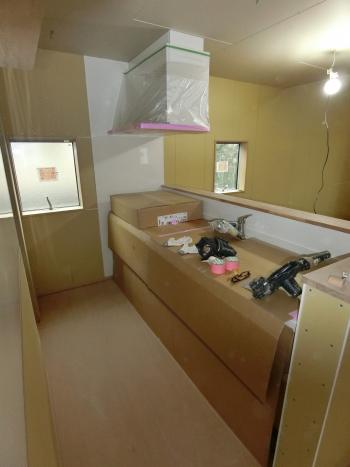

キッチン設置
■1/27

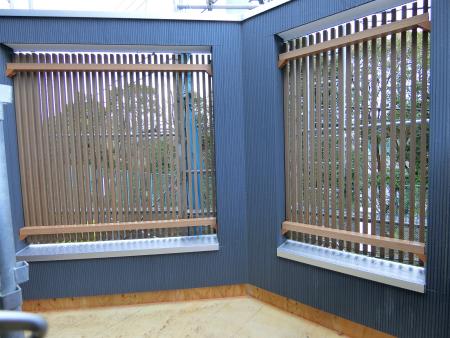

外部目隠しルーバー
■1/26
外部笠木
■1/25
ホーローパネル貼り
■1/24

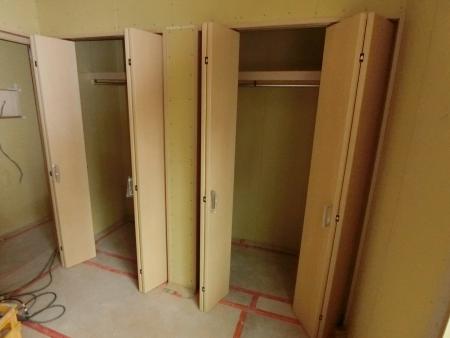

下駄箱組立て
建具つり込み
■1/23

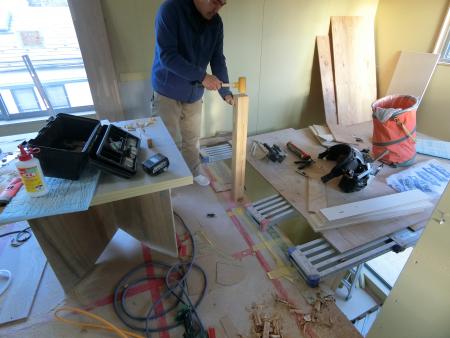

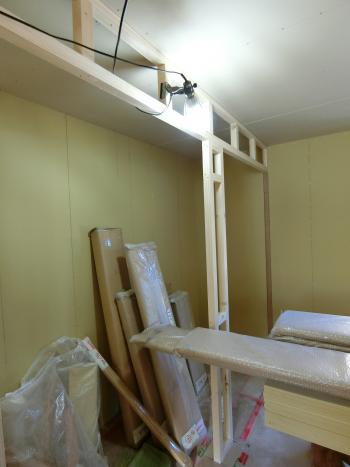

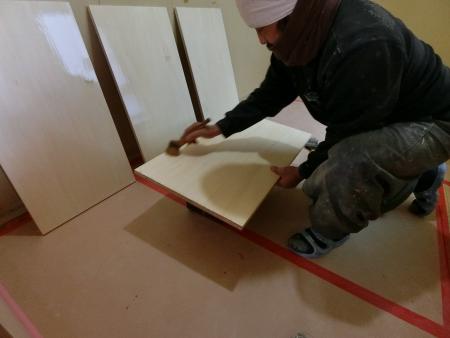

造作家具
キッチン背面壁・枕棚

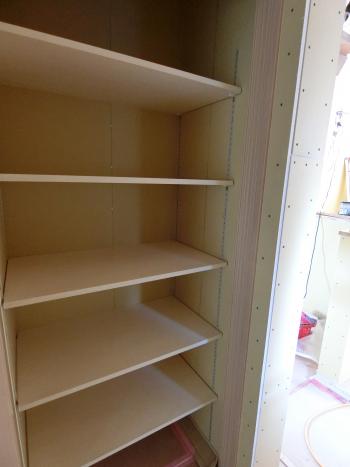

収納庫可動棚

■1/22

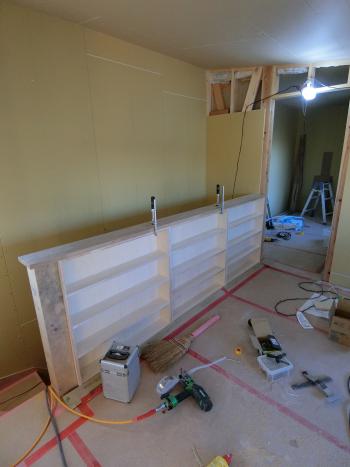

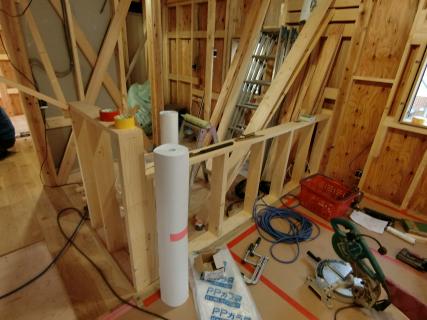

造作手すり壁本棚
■1/20

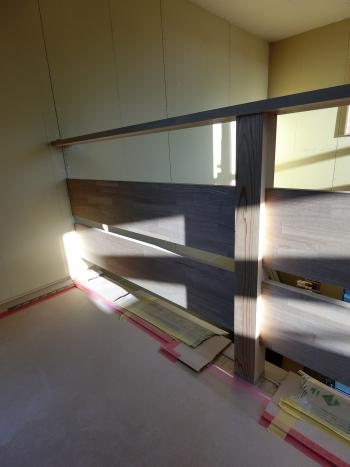

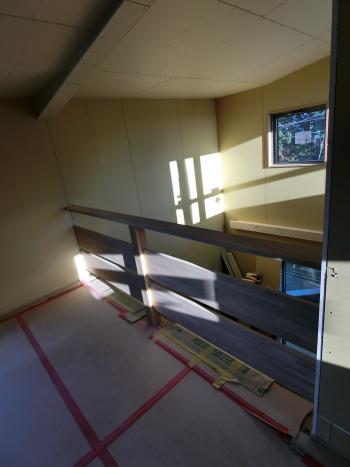

木製手すり完成
■1/19
造作手すり取り掛かり
■1/18

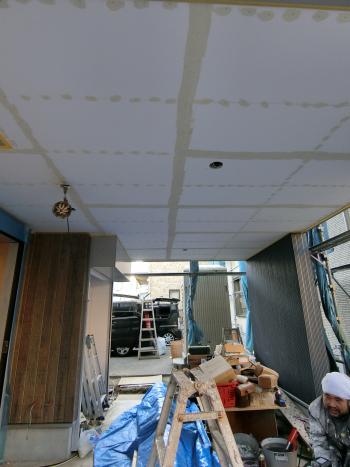

軒天、塗装
■1/17
軒天パテ埋め
■1/16
縦樋設置
■1/15
横樋設置
■1/13

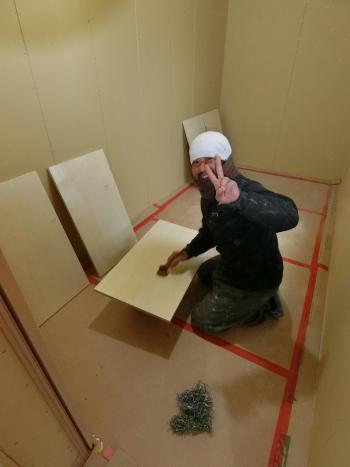

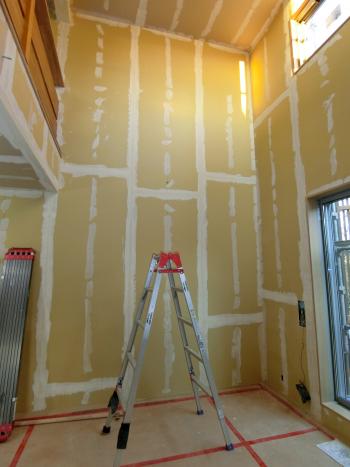

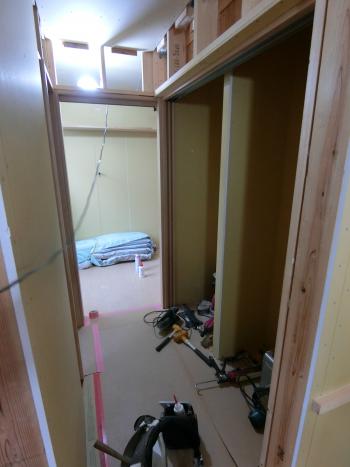

石膏ボード仕上げ
■1/12

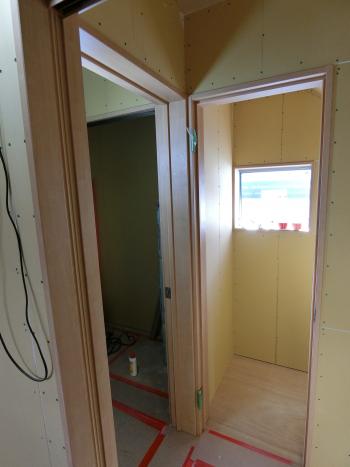

建具枠取り付け
■1/9

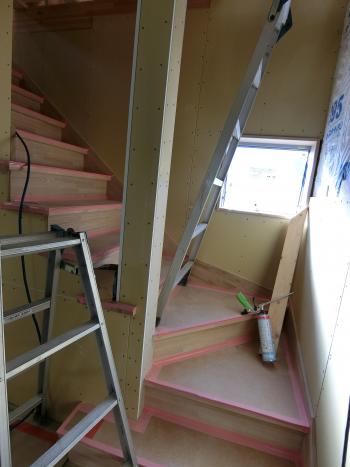

階段箇所断熱材施工・ボード張り
■1/6

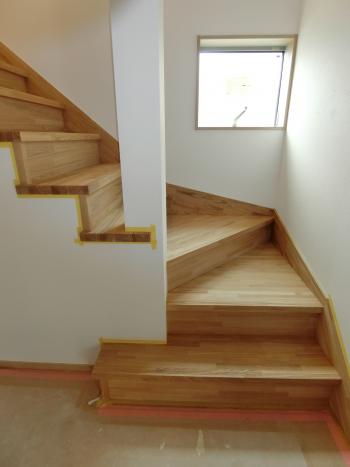

階段段板・蹴込み組み込み
■12/27
階段工事側板取り付け
(※階段箇所の断熱材は階段施工後となります。)
■12/26

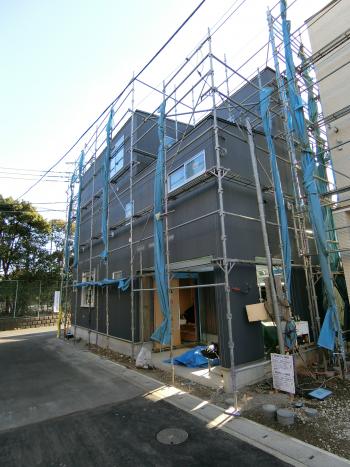

サイディング張り終えました
■12/18
サイディング途中経過
■12/17
石膏ボード張り込み開始
■12/12
外壁サイディング工事開始
■12/11

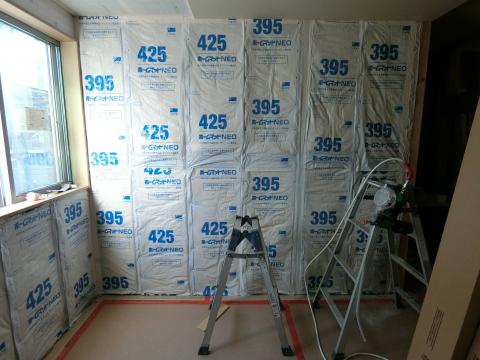

内壁断熱材充填開始
■12/8
玄関2段框・ベンチ造作
■12/7
胴縁工事完成
■12/5

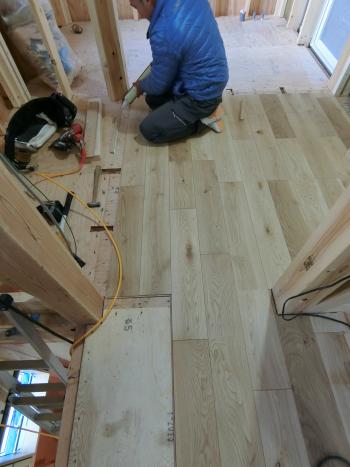

床貼り開始
■12/2

キッチン袖壁造作
■12/1

建物内電気配線
■12/1
窓枠アングル隙間ウレタン充填
■11/30
胴縁
■11/30

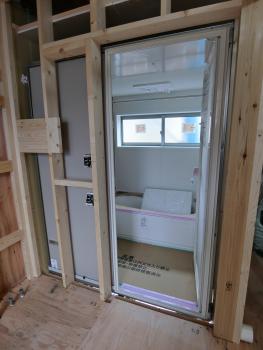

ユニットバス
■11/29
建物内部給水給給湯管
■11/28

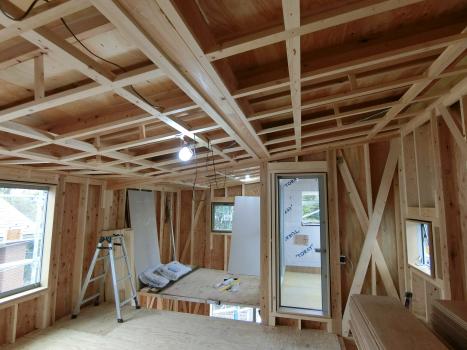

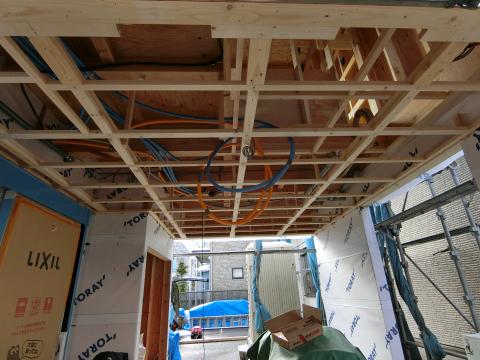

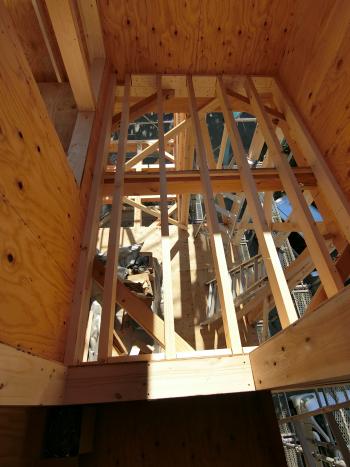

野縁組み
■11/27
窓枠取り付け
■11/25
野縁受け
石膏ボード受け
■11/23

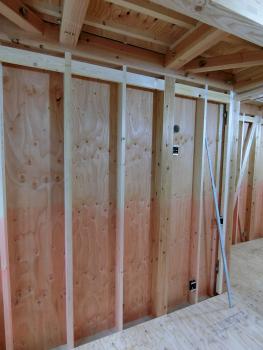

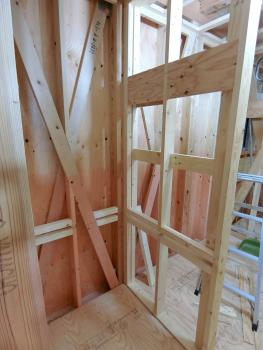

内壁・間仕切り・ドア枠下地等
設備用下地補強
■11/22

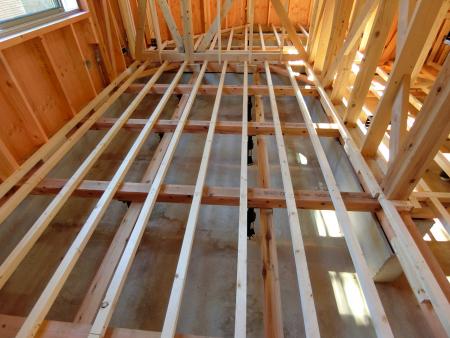

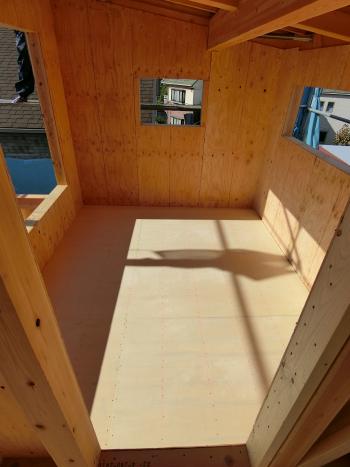

床捨て張り合板
■11/21
セルローズファイバー施工(写真はA棟)
■11/21

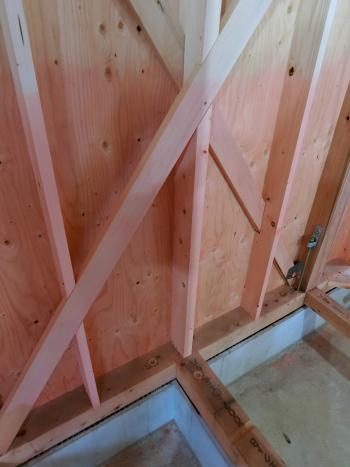

床下断熱下地
これは、下部シート。この後上部シートも施工。
■11/20

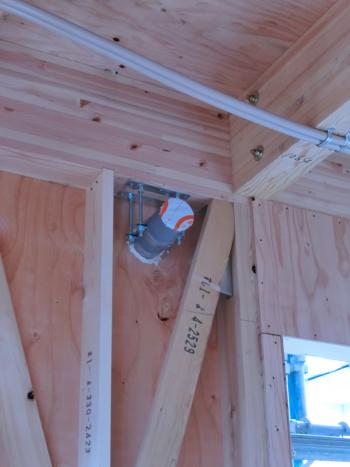

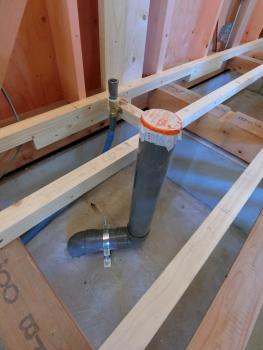

床下の上下水配管
■11/18

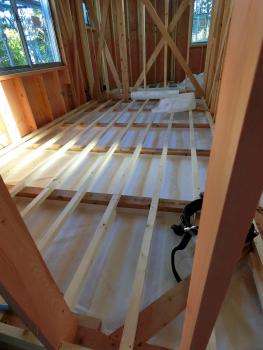

根太
■11/17

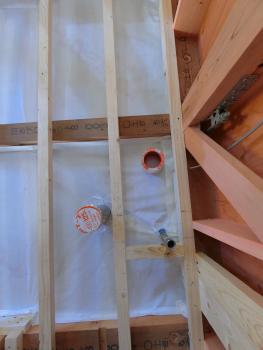

配管回り防水テープ
■11/16

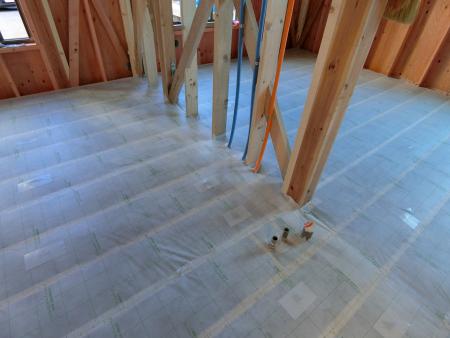

透湿防水シート
■11/15

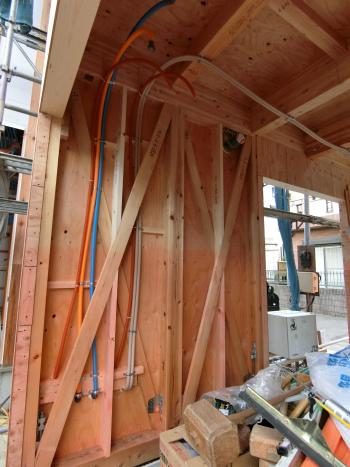

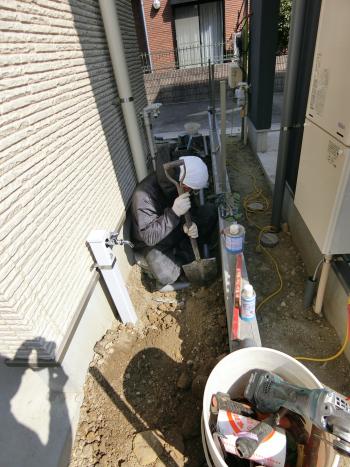

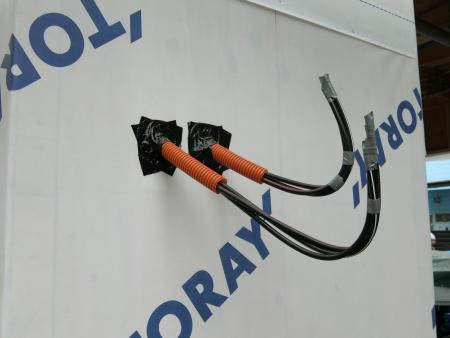

給水・給湯・ガスの外壁面配管
■11/14
下水道の外壁面配管(逃配管)
■11/13

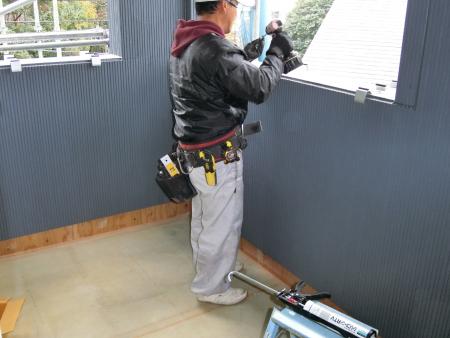

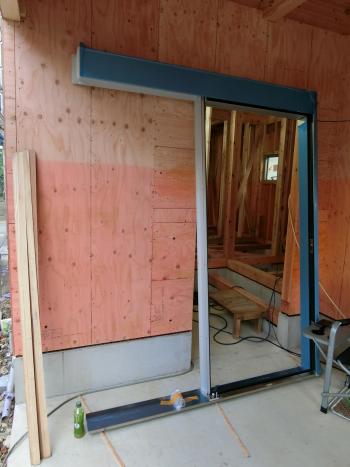

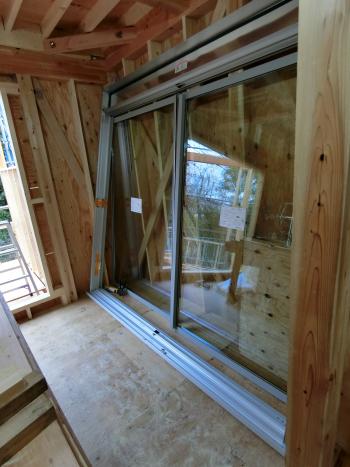

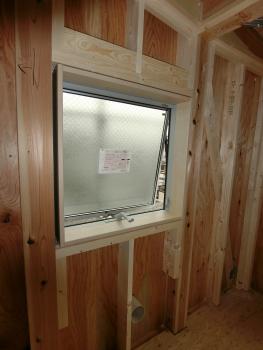

アルミサッシ取り付け
■11/10
防虫防蟻処理外部
■11/10
防虫防蟻処理内部
■11/9

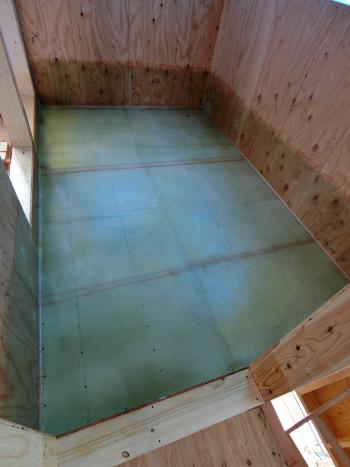

FRP防水塗布
■11/7
バルコニー耐水用合板(写真はA棟)
■11/7
バルコニー根太
■11/6

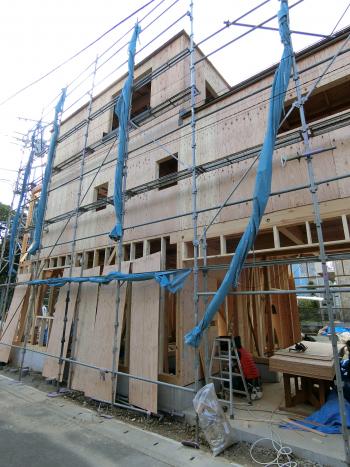

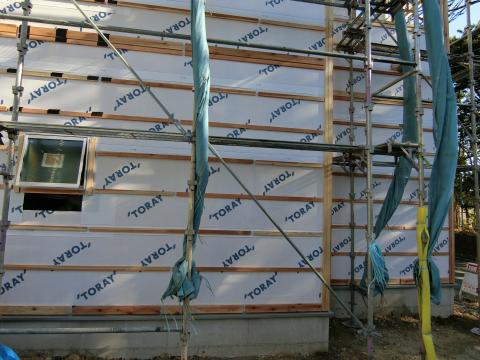

外部下地合板張り
■10/2

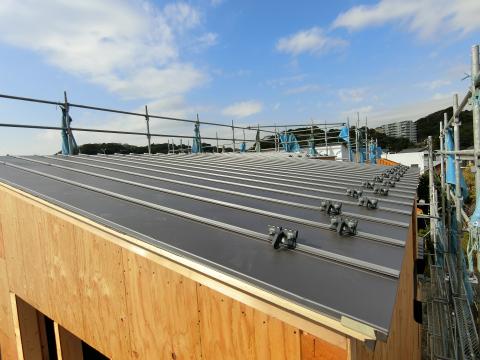

屋根ガルバリウム鋼板葺き
■10/2
まぐさ・窓台
■10/1
筋違プレート(上部)
■11/1
筋違プレート(下部)
■10/31

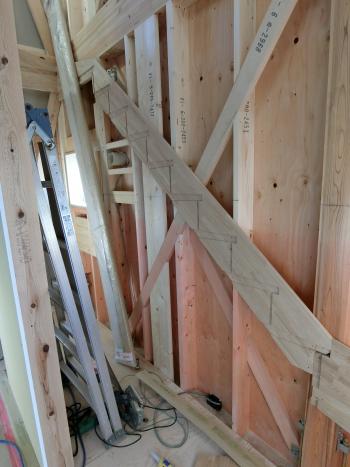

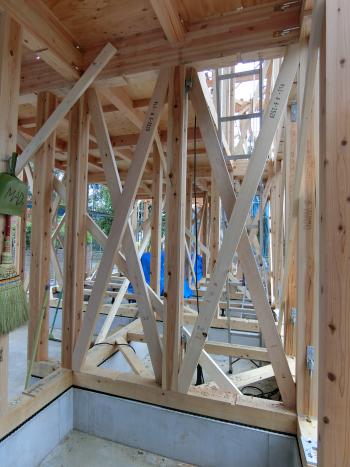

筋違い
■10/30

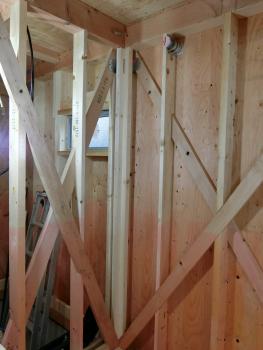

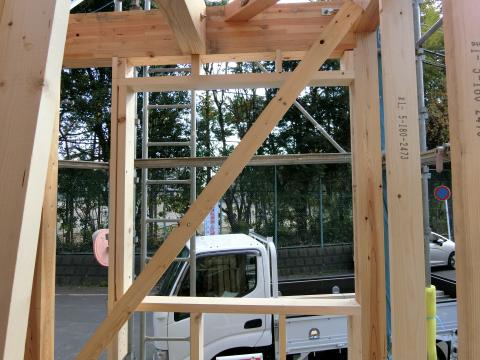

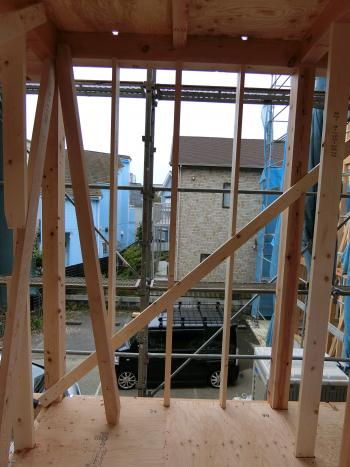

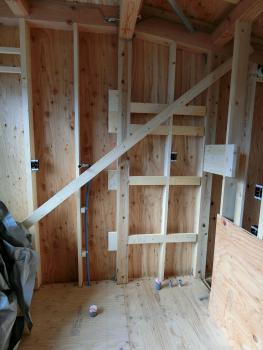

間柱
■10/28

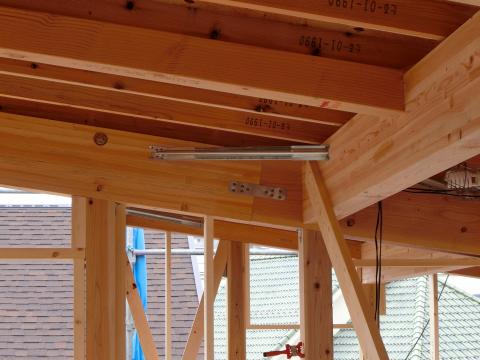

柱と胴差の結合金物(コーナー金物)
■10/28

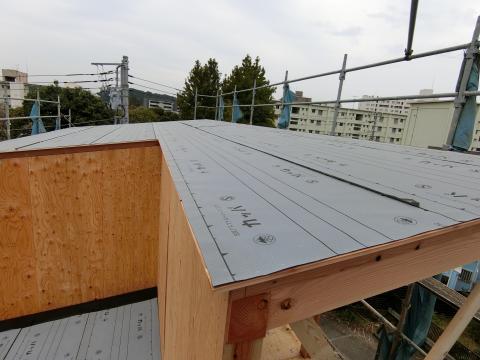

屋根防水
■10/27

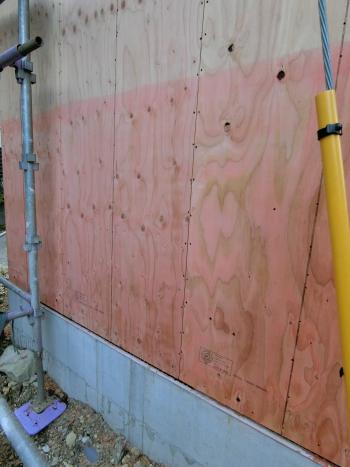

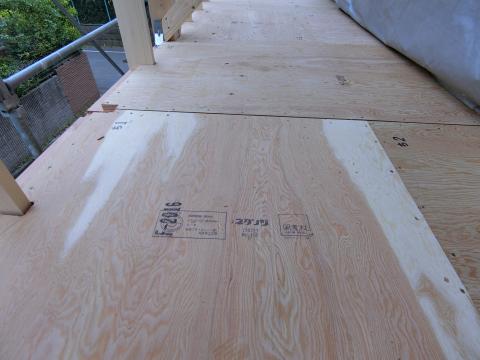

秋田産の構造用合板
■10/27

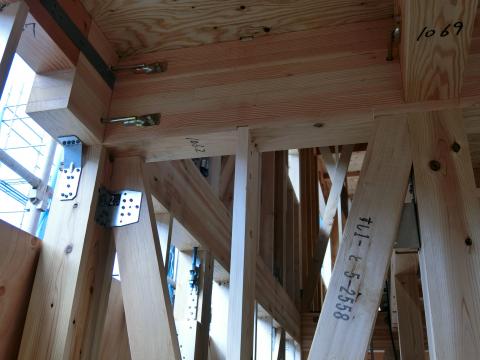

火打ち金物・短冊金物
■10/27
ホールダウン金物

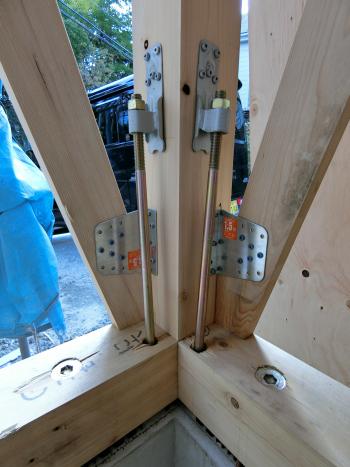

■10/27
引き寄せ金具(羽子板)
■10/26

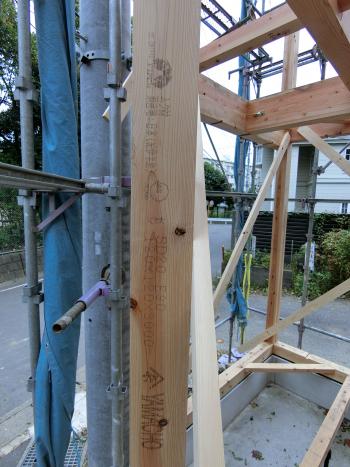

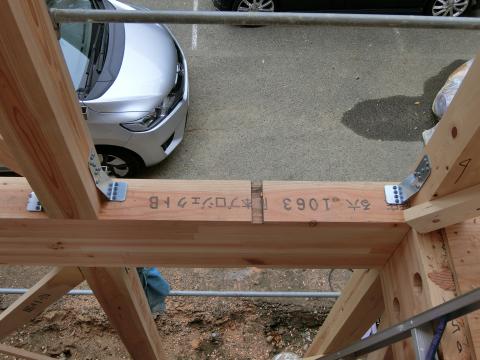

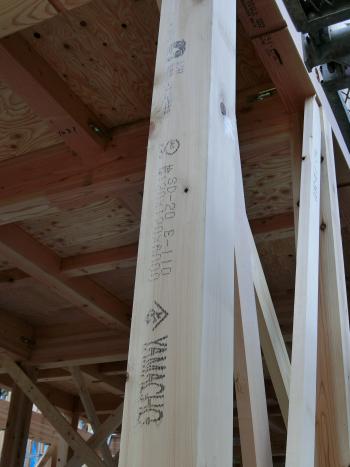

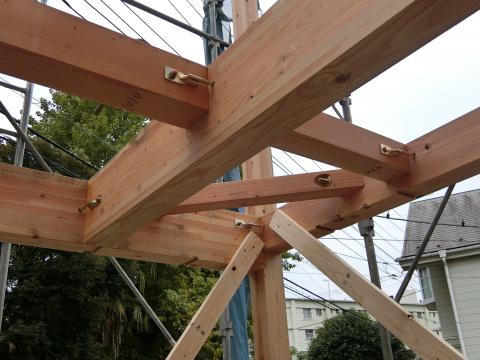

柱はオール4寸、紀州の杉
通し柱は紀州檜4寸
■10/26
上棟

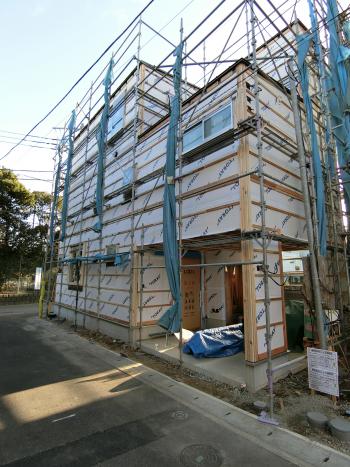

■10/17

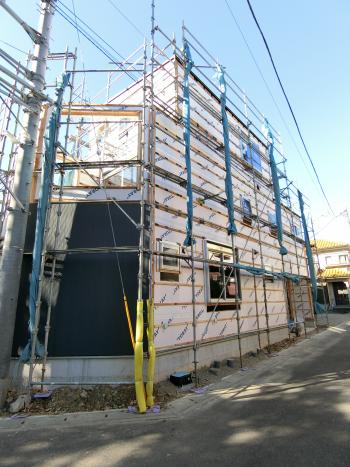

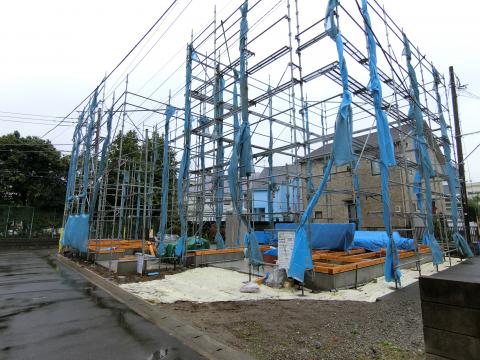

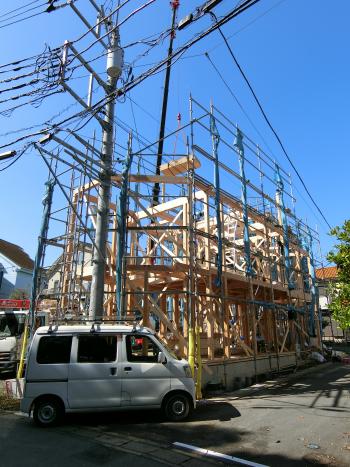

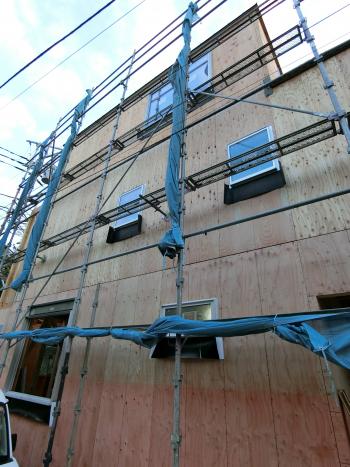

足場
■10/15

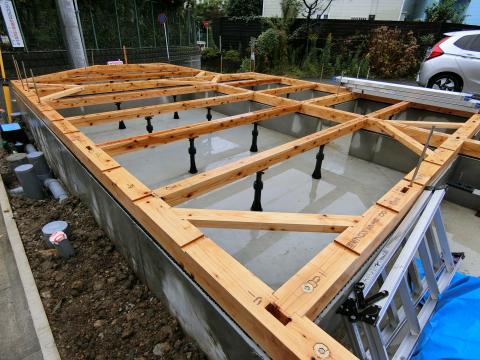

土台柱組上げ
■10/14
土台柱敷き
■10/12
土台柱、墨出し
■10/10~11

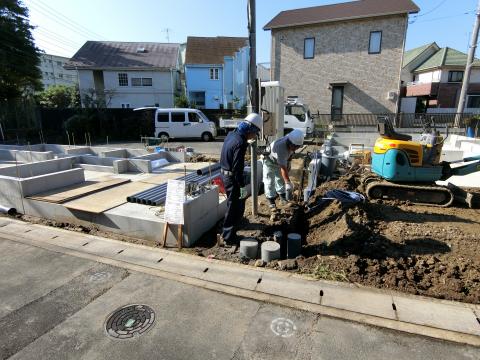

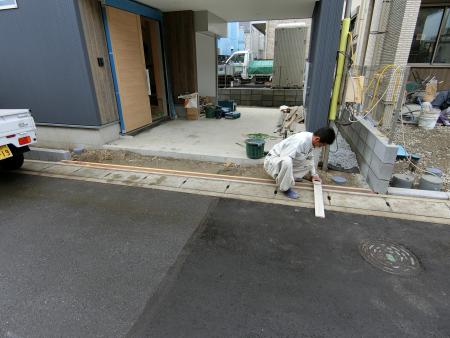

上下水道外部配管工事
■10/9
基礎型枠ばらし
■10/5

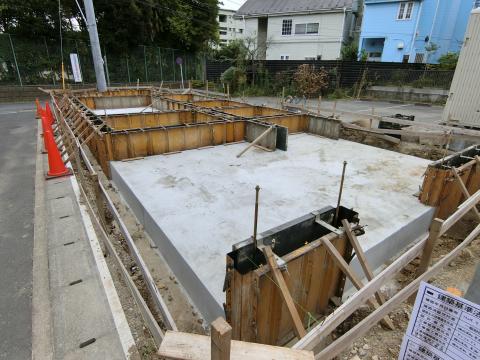

レベラー流し込み
■10/5
基礎立ち上がり打設
■10/4

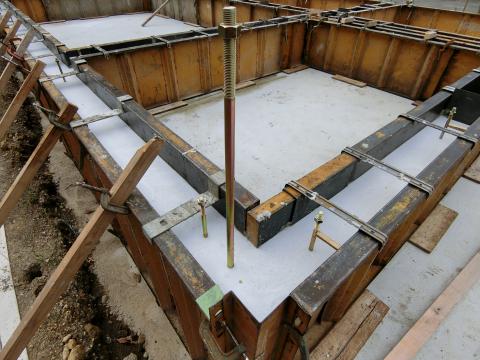

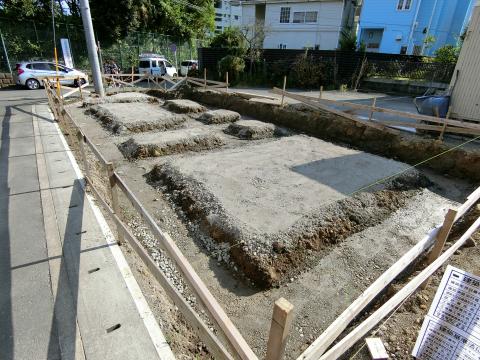

基礎立ち上がり型枠
■10/3

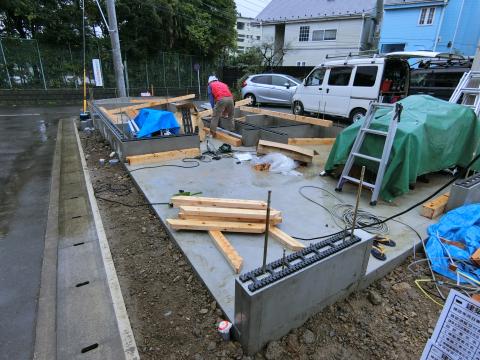

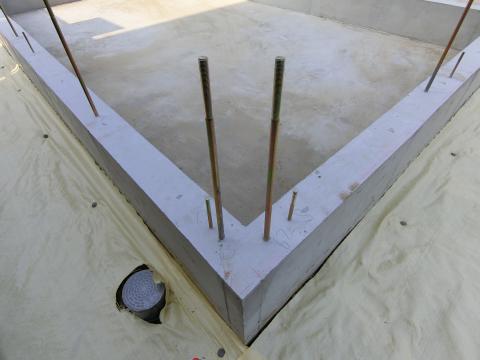

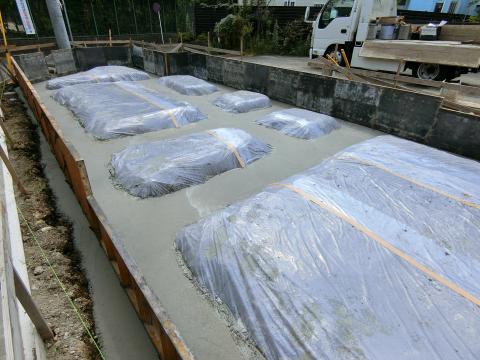

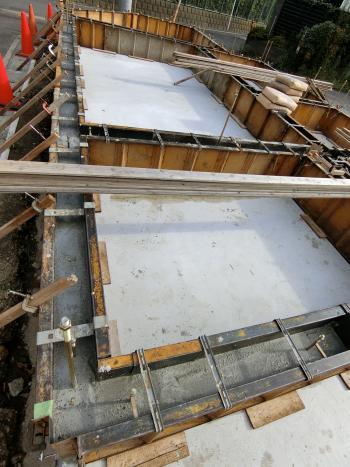

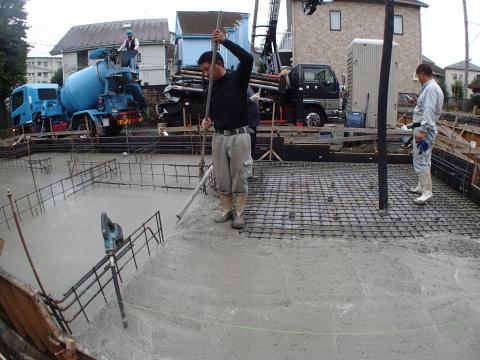

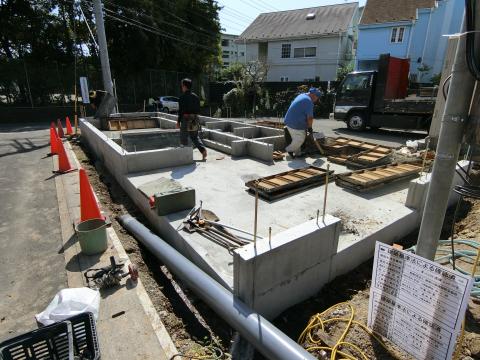

耐圧盤打設
■10/2

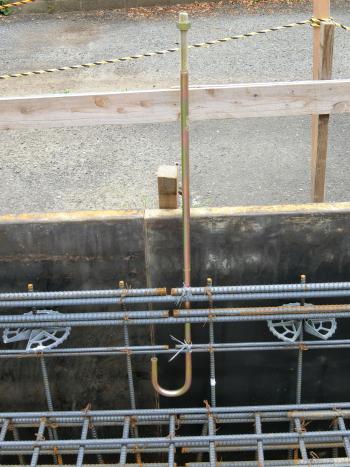

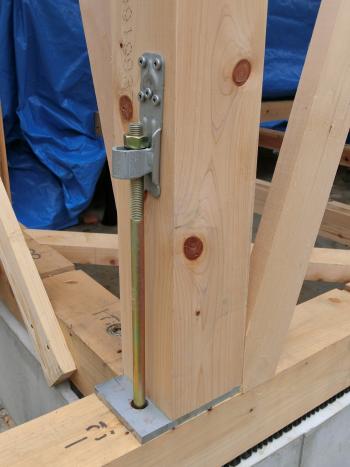

ホールダウン・アンカー取り付け
驚異のホールダウンアンカー×39本
■9/2

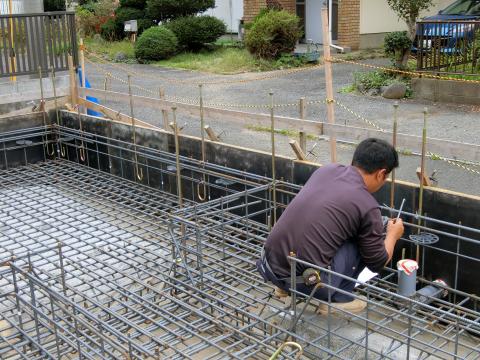

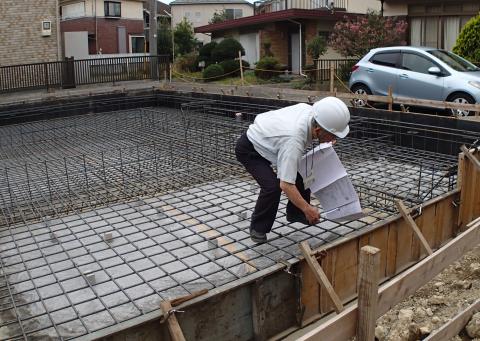

神奈川県建築安全協会の検査員による鉄筋の検査
■9/30
上下水配管の耐圧盤用逃げ配管
■9/27~29

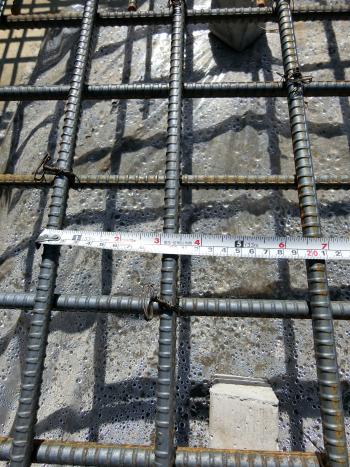

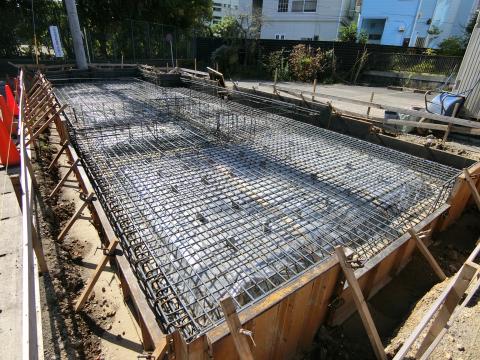

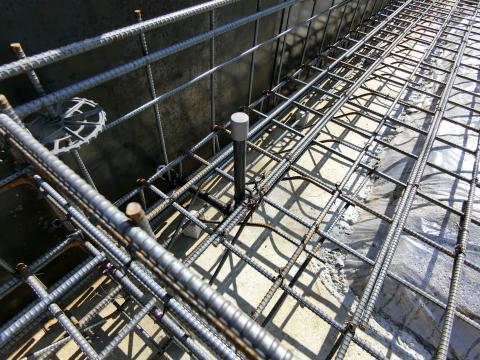

鉄筋の組み上げ
驚異の100mmピッチ
■9/26~27
防水シート・捨コン・耐圧盤用型枠
■9/25
転圧
■9/21
砕石敷き
■9/20
水糸(位置だし)
■9/19

遣り方・レベル調整・残土搬出
■9/15~16
地盤補強
■9/14
建築許可
■9/13
地縄
■8/29~9/8
構造計算
■8/25~28
補強方法検討
■8/24
調査結果(補強必要)
■8/19

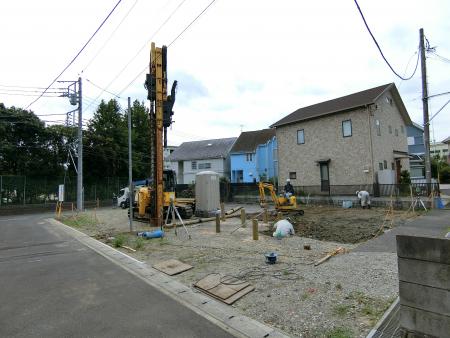

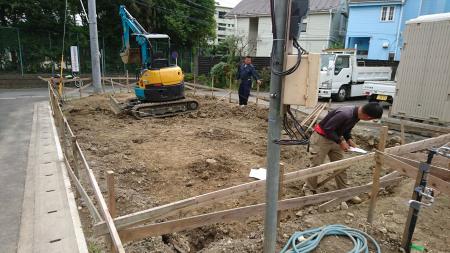

地盤調査(スウェーデンサウンディング)

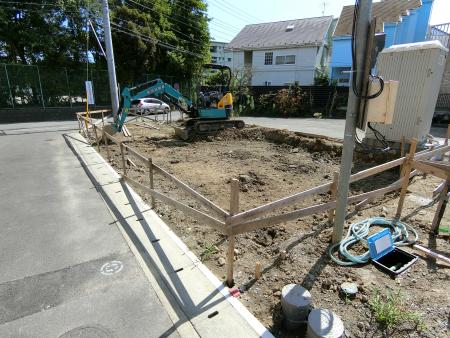

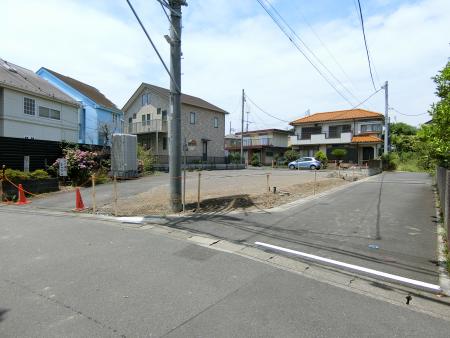

■7/3
更地
